Fotovoltaika nemusí znamenat studium technických detailů. Dobrý dodavatel vám dá jasný plán, udělá projekt, instalaci i revizi – a hlavně: zůstane k dispozici, když budete něco potřebovat. Tenhle článek vám ukáže, jak celý proces probíhá od prvního telefonátu až po spuštění systému.
Jak vypadá instalace FVE krok za krokem

Instalace fotovoltaiky se skládá z pěti jasně oddělených kroků. Každý krok má svůj účel a svůj výstup – takže vždy víte, v jaké fázi projekt je a co přijde dál.
Technik přijede na nemovitost a posoudí střechu – orientaci, sklon, zastínění okolními objekty nebo stromy. Výsledkem je podklad pro přesný návrh systému.
Na základě zaměření a vaší spotřeby vznikne konkrétní návrh – typ a počet panelů, výkon měniče, kapacita baterie (pokud ji chcete) a způsob zapojení do rozvaděče.
Samotná montáž na rodinném domě trvá obvykle 1–2 dny. Instaluje se nosná konstrukce, panely, propojovací kabely a měnič. Střechu nemusíte volně nechat – technici pracují šetrně.
Po montáži proběhne testování celého systému a vystavení revizní zprávy elektroinstalace. Bez ní nelze systém legálně provozovat ani připojit k distribuční soustavě.
Dobrý dodavatel vám nastaví vzdálený monitoring a zůstane k dispozici. Pokud výroba klesne pod očekávání, technik to zjistí dřív než vy a přijede to vyřešit.
Montáž na střeše: co se reálně děje

Montáž panelů je fyzicky nejnáročnější část celé instalace – ale pro vás by měla proběhnout bez stresu. Certifikovaný tým pracuje systematicky: nejdříve kotvení nosné konstrukce do střešní krytiny, pak osazení panelů a nakonec propojení DC kabeláže vedoucí k měniči.
Co si připravit před příchodem technika
Abyste co nejvíce urychlili celý proces, mějte připravené tyto podklady ještě před první návštěvou:
- Poslední vyúčtování elektřiny – technik z něj zjistí roční spotřebu a navrhne systém na míru
- Fotky střechy – ideálně z více stran, aby byl vidět sklon a orientace
- Přístup k rozvaděči – technik potřebuje posoudit stav elektroinstalace a volné místo v rozvaděčové skříni
- Informace o plánovaných spotřebičích – chystáte tepelné čerpadlo, wallbox nebo bazén? Lépe říct dopředu

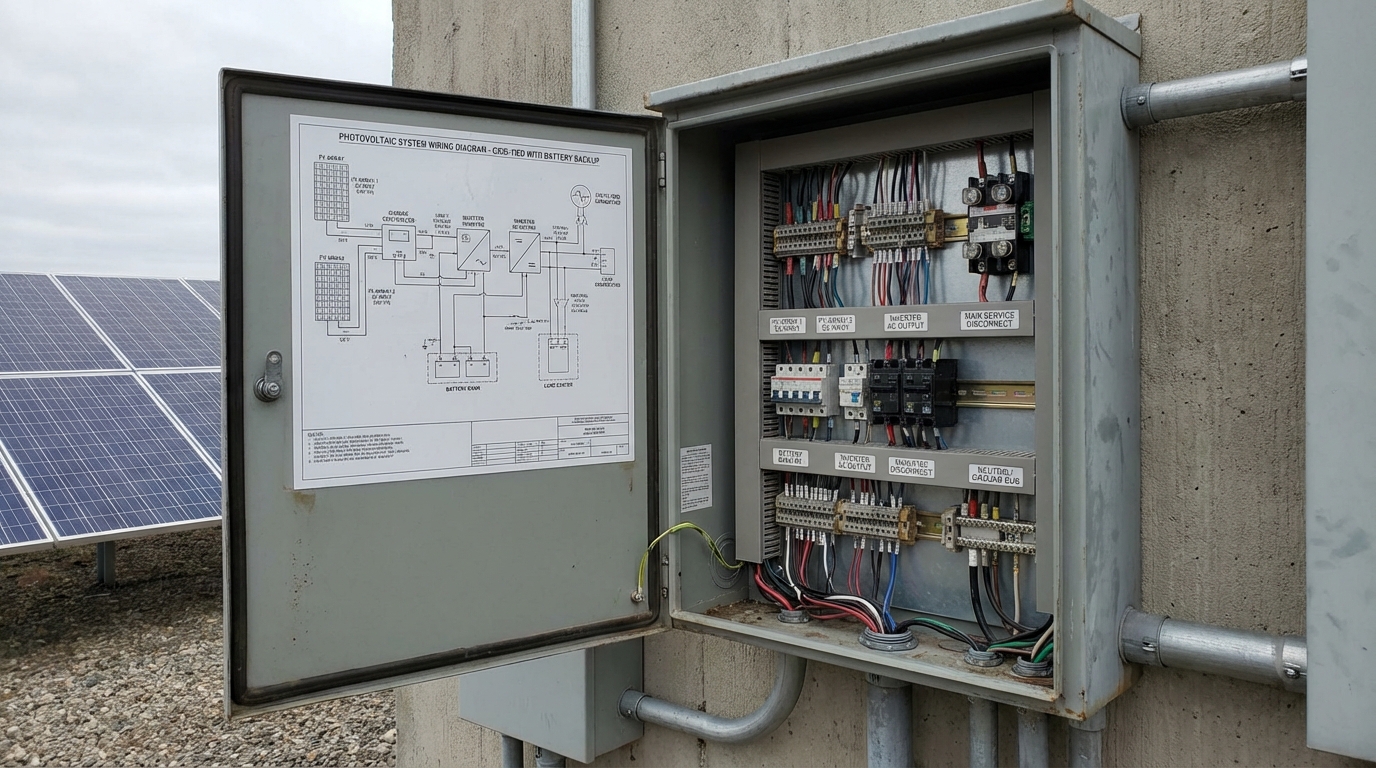

Rozvaděč: srdce celého systému

Rozvaděč je místo, kde se FVE systém potkává s domovní elektroinstalací. Technik sem zapojí výstup měniče a nastaví ochranné prvky – jistič, přepěťová ochrana a případně přepínač ostrovního provozu při výpadku sítě.
Pokud je rozvaděč starší než 20 let nebo nemá volné místo pro nové prvky, bude nutná jeho částečná rekonstrukce. Dobrý dodavatel na to upozorní v návrhu – ne až při montáži.
Nový nebo rekonstruovaný rozvaděč s volnými pozicemi umožní čisté zapojení FVE systému bez kompromisů. Investice do rozvaděče se vyplatí – zjednodušuje budoucí rozšíření o baterii nebo wallbox.
Normální údržba a servisní zásahy
Fotovoltaika je ze své podstaty nízkoudržbová technologie. Přesto existuje několik věcí, na které se vyplatí jednou za čas podívat:
- Čištění panelů – 1× ročně (nebo po silném zaprášení) zvýší výrobu o 3–8 %; v MSK stačí déšť pokrýt většinu nečistot
- Vizuální kontrola – jednou ročně zkontrolujte, zda na panelech nejsou trhliny nebo hnízda pod panely
- Monitoring výroby – sledujte aplikaci; pokles o 15+ % oproti srovnatelnému dni minulého roku je signál pro technika
- Revize elektroinstalace – doporučujeme každých 5 let, povinná ze zákona při prodeji nemovitosti
Jak poznat férovou nabídku
Trh s fotovoltaikou je plný dodavatelů různé kvality. Tady jsou konkrétní signály, které odlišují seriózní firmu od těch, u kterých to skončí problémy:
Seriózní dodavatel vám dá čas na rozmyšlení a odpovědi na všechny otázky.
„Prémiové panely" bez výrobce a modelu není nabídka – je to marketingový floskul.
Fotovoltaika má svou cenu. Výrazná sleva znamená úspory na kvalitě komponent nebo montáži.
Revizní zpráva a smlouva s distributorem jsou povinné. Kdo o nich nemluví, pravděpodobně s tím má problém.
Ptejte se předem: kdo vám zavolá, když systém přestane vyrábět? Pokud nemají jasnou odpověď, je to problém.
Konkrétní příklad: instalace na RD za 3 dny
Tady je reálný průběh instalace systému 7 kWp + baterie 10 kWh na rodinném domě v Ostravě:
Technik přijel v 8:00, do oběda měl hotové zaměření střechy a fotodokumentaci rozvaděče. Odpoledne přišel návrh s výběrem panelů a měniče.
Dva technici nastoupili v 7:30. Do 16:00 bylo nainstalováno 16 panelů na nosné konstrukci, propojená DC kabeláž a osazen měnič v technické místnosti.
Ráno doinstalována baterie, propojení s rozvaděčem a nastavení monitoringu. Odpoledne proběhla revize a podpis dokumentace. Systém spuštěn ve 14:30.
